DataStructure Graph AOE and AOV Network

Introduction

在本文,我们将会介绍两种DFS算法的基本应用:AOV网络和AOE网络

AOV

我们假设一个工作流如下:

我们定义一个原子化任务为Tk=Ak,SkT_k = \\{ A_k, S_k \\},其中SkTiS_k \subseteq \bigcup \\{T_i \\}代表前置任务的集合

在访问TkT_k之前,需要满足以下的前提条件:

xSk(x is visited.)\forall x \in S_k(x \text{ is visited.})

AOV网是对现实工作的真实建模,不同的工作之间往往存在先后之分。例如,你需要在学习数据结构之前学习程序设计。

如何根据工作流建立数据结构?很显然,我们可以使用拓扑排序深度优先搜索来实现!首先,我们需要保证图是有向无环图,因为我们需要建模的是不同节点之间的依赖关系。

建模之后示例如下:

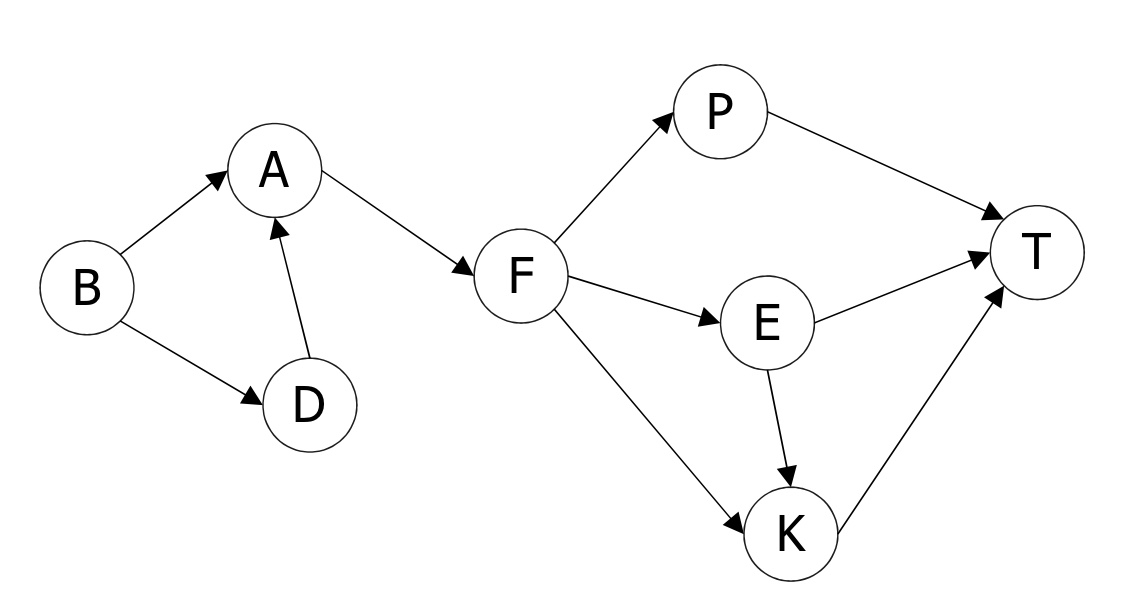

AOV Network

可以看到有向边代表的信息是不同节点之间的继承关系,而每个节点表示具体的原子任务,上文建模中的SkS_k就是对应节点的所有first endpoint组成的集合,也就是入度。因此,我们把这种网络叫做 Activity on Vertex Network (AOV Network).

拓扑排序

如何实现拓扑排序?

  • 首先找到一个入度为0的点。
  • 入度为0可以形象地概括为这个节点的全部预备先修节点已经被访问了,逻辑上的
    • 从这个节点开始,访问该节点。
    • 在逻辑上删除它和从它出发的所有边
    • 对它的后继检查入度是否为0。
    • 如果其后继存在入度为0的点,继续push进入队列。
  • 如果队列为空但是并没有遍历完全,说明节点存在环,不符合有向无环图的定义。

时间复杂度:O(V+E)O(|V| + |E|)

一般来说,线性的图论算法如果使用邻接表存储可以达到O(V+E)O(|V| + |E|)的时间复杂度,如果使用邻接矩阵存储可以达到O(V2)O(|V|^2)的时间复杂度。

  • 如果为稀疏图V|V|很大但是E|E|很小,此时邻接矩阵会存在严重的空间浪费问题,因此使用邻接表储存更方便。
  • 如果为稠密图,V|V|很小但是E|E|很大,那此时邻接表的存储是非常高效且简单的,反而邻接表的使用更加的复杂。

AOE

In contrast, we have Activity on Edge Network (AOE Network) as follows:

顾名思义,我们此时需要把活动定义在有向边上,而不是在节点上。

我们假设在一个工作流存在若干个时刻,t0,t1,t2,t3,,tnt_0,t_1, t_2, t_3, \cdots,t_n.这里只考虑离散化的时刻。我们把第一个时间节点定义为源点(t0t_0), 把最后一个时间节点定义为tnt_n,即汇点

  • 我们允许并行事件的发生

  • 但是和AOV一样,事件之间存在严格的先后关系

  • 将活动定义在有向边上,而不是定义在节点上。

  • 顶点代表事件,而有向边的权值代表某个活动的持续时间。有向边的方向代表事件先后的发生次序。

AOE网的关键:遍历所有节点的最长时间,以及那些节点事件是影响工程进度的关键事件。

因为我们允许时间并行,因此从源点到汇点的最长时间就是完成工程的最短时间。(当最长路径上的活动完成之后,其他路径长的活动肯定已经完成)

这貌似是一件很荒谬的事情,不过是正确的。

AOE

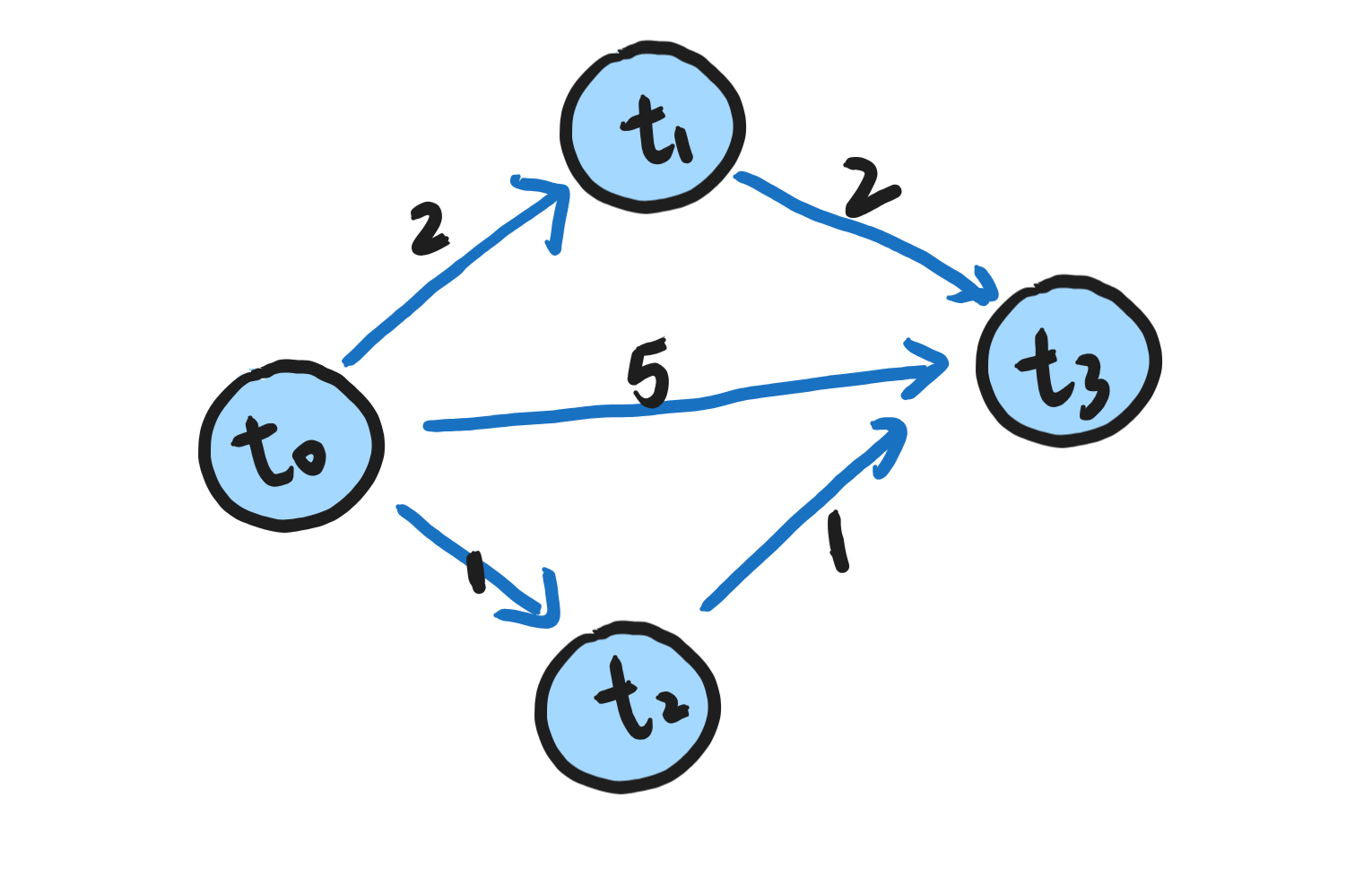

我们来看上面的图,把t0t_0作为源点,t3t_3作为汇点,我们的任务是要在尽可能的短的长度内遍历图上所有的点(允许并行)。

很显然,从起点到终点的最短路径长度为2,即走最下方的那条路。但是问题在于此时达到汇点之后需要等待上游两条路结束,此时我们的任务还没有完成。

我们可以理解为我们需要等最慢的支路完成了,此时才可以认为整体的支路完成了

因此,我们就可以明确我们的目标:求从起点到终点最长的路径

Given the starting point xx and the ending point yy, we need to find the longest path from xx to yy. (Practically, it means the worst situation of an event). We call it a critical event.

更新的算法也很简单,使用类似于动态规划的思想:

ee(vi)=maxee(vk)+Lk,iee(v_i) = \max \\{ ee(v_k) + L_{k,i} \\}

使用一次DFS遍历,不断更新下一个节点的最长长度。

不过同时,我们还需要计算顶点的最迟发生时间,转化一下就是如果我们倒着看,就是从终点向起点的最长发生时间。(在我们已知收点的最迟发生时间的情况下),按照逆拓扑序的顺序找到最小值。

如果最早发生时间 == 最迟发生时间,说明这个节点很关键(被卡脖子了)。
